直擊道孚縣“1+N”光伏項目建設現場

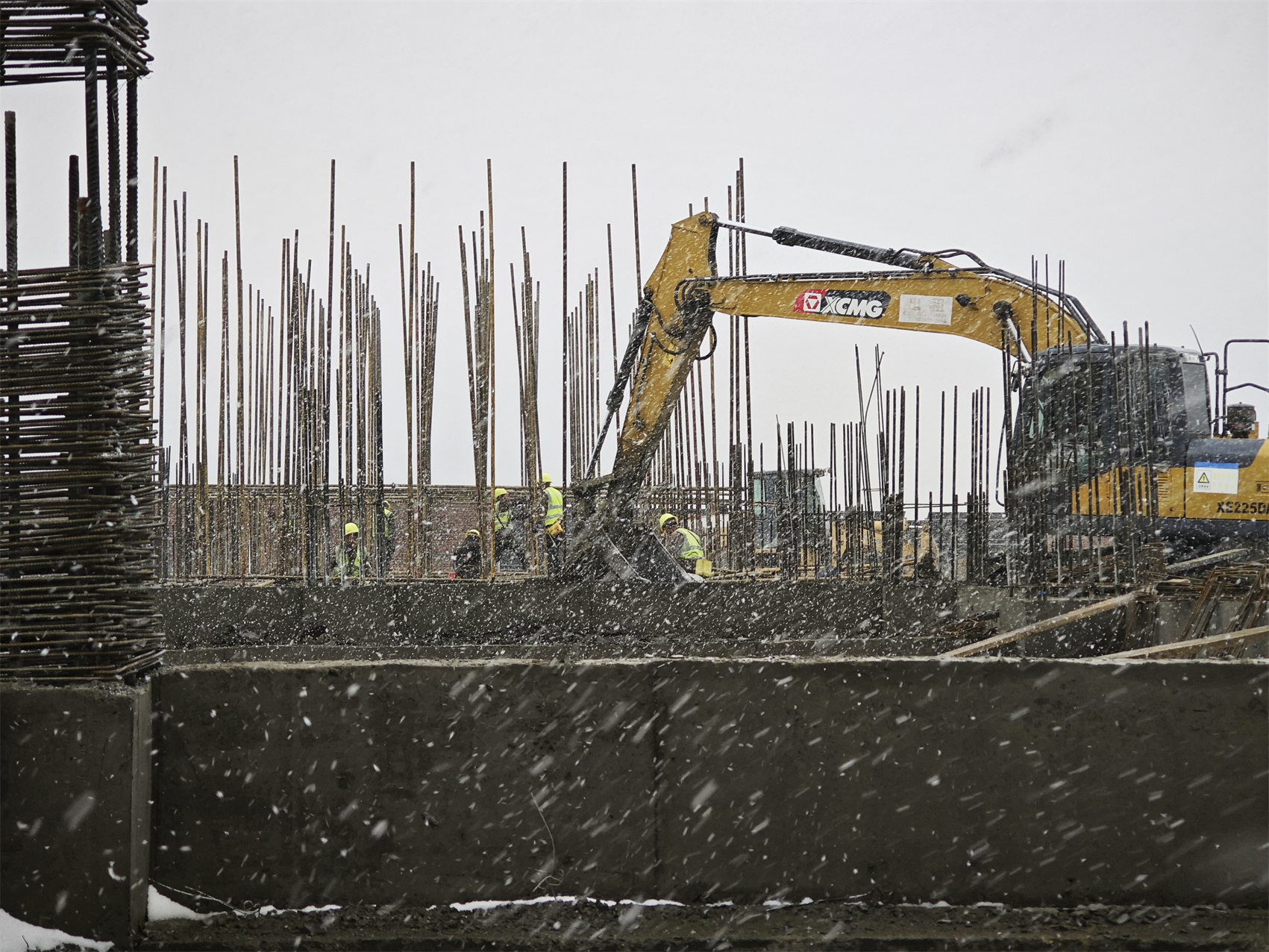

施工人員頂著風雪施工。 四川日?qǐng)?bào)全媒體記者 吳憂 攝

◎四川日?qǐng)?bào)全媒體記者 侯沖 吳憂 寧蕖 陳宇

【目標鎖定】

道孚縣“1+N”光伏項目,計劃靜態總投資75億元,規劃總裝機容量150萬千瓦,包括3個光伏電站,分別由華能四川能源開發有限公司、三峽集團四川能源投資有限公司、華潤電力投資有限公司四川分公司建設。

到2024年底,道孚縣“1+N”光伏項目力爭具備并網條件。項目建成投產后,預計年發電量24億余千瓦時,實現地方稅源增收5億余元,將極大拉動縣域經濟增長,提升縣域綜合實力。

【沖刺現場】

“你們是怎么上來的哦?”10月中旬,當記者驅車趕到海拔4200多米的甘孜州道孚縣色卡鄉亞日村時,三峽集團亞日光伏電站工程混凝土澆筑班組長吳慶根一臉驚訝。當天氣溫驟降,雨雪交加山路泥濘難行,不少運送光伏組件和建筑材料的大貨車被迫停在山下。

此時的亞日村雪花紛飛,寒風刺骨,但施工未中斷?!霸绞沁@個時候,我們來的次數越多?!迸c記者一同到達的項目管理團隊相關負責人張榮健說,由于自然環境惡劣等因素影響,每年11月中旬開始,當?shù)乇氵M(jìn)入為期數月的土建施工停工期,“有效工期”即將“見底”,要實現具備并網條件的節點目標需要加速?zèng)_刺。

挑戰 氣溫驟降,高原施工難度陡然上升

“現在多少度了?”吳慶根向身邊的人詢問,對方拿出手機,屏幕上顯示此時的室外溫度為0攝氏度。吳慶根趕忙擺擺手:“抓緊!”

吳慶根和同事頂著風雪,抱起一捆稻草、一卷泡沫走進工地。這處工地是正在建設的電站升壓站輔助用房,頭一天剛剛完成0米以上的首梁澆筑,現在最要緊的就是混凝土的養護。“溫度最關鍵?!眳菓c根介紹,在混凝土凝固過程中,溫度過高或過低都有可能造成凝固質量不好,“今天氣溫特別低,要趕緊采取保暖措施?!?/span>

先把保溫泡沫包裹在混凝土上,又把稻草展開,仔細覆蓋每一片泡沫。只是蓋完一根橫梁,吳慶根的頭盔上已積起一層白雪。

“最近氣溫驟降,高原施工難度陡然上升?!睆垬s健說,就拿升壓站建設來說,9月剛完成綜合樓封頂,目前正在抓緊推進輔助用房、35kV配電室等建設,“這些工作都要力爭10月底前完成,不管是混凝土澆筑還是設備運輸,在這樣的風雪天氣下都會面臨更大的困難?!?/span>

幾公里外,是同時開建的華能道孚亞日光伏項目。占地萬余畝的光伏陣列被分為159個子陣,目前已全部完成樁基礎施工,支架安裝也接近完成,組件安裝還余下約20%。

氣溫驟降,也讓最后的組件安裝面臨挑戰?!芭c平原地區不同,由于地形條件限制,在這里安裝組件主要依靠人力?!表?xiàng)目副經理范小波表示,惡劣天氣條件下,工人的安裝效率大打折扣,平時一天能裝四組的一個班組,如今一天只能完成兩組。

沖刺

瞄準目標,有序排期增加投入保進度

華能道孚亞日光伏項目的現場指揮部里,懸掛著四季度的排期表?!罢f是四季度,實際上剩下的‘有效工期’不到一個月,每天都很寶貴?!狈缎〔ǜ袊@道。盡管面臨諸多困難挑戰,項目部還是瞄準年底前具備并網條件的目標,全力沖刺。

排期表內,進度目標精確到每一天。每一天安裝多少組件,新一批光伏組件何時送達,都有明確的要求。

“物資調配方面,寧早不能晚?!狈缎〔ū硎荆瑸閼?yīng)對遭遇雨雪天氣封路、運輸受阻的狀況,施工現場早早備足組件,即使有幾天沒有新的組件送達,工人依舊可用備件正常施工。

在人員調配方面,各參建單位也加大投入。記者在現場看到,風雪中,仍有運輸工人的車輛穿梭在光伏陣列之中?!凹词挂粋€(gè)班組的效率下降一半,但增加的班組數量能夠頂上去,確保安裝進程不會慢下來?!狈缎〔ㄕf。

張榮健也告訴記者,為確保升壓站等收尾工程順利完工,三峽集團亞日光伏電站工程目前仍有近1000人、100余臺(套)機械在現場開展施工作業,各參建單位全力以赴,協調優化人力資源配置,加強物資調配,確保建設工作按計劃開展。

結束采訪,來到山下的設備堆場,記者見到已裝上貨車的兩臺主變壓器。張榮健表示,這是升壓站的“心臟”,待天氣好轉,兩臺主變壓器就要運送到現場,“在10月底送達、完成就位,離目標就更近一步?!?/span>

傍晚,天氣有所好轉,記者一行返回時,幾輛運送施工人員的車輛再次啟程,朝山上駛?cè)ァ?/span>
