您所在的位置:康巴傳媒網 >> 新聞 >> 聚焦甘孜 >> 瀏覽文章

鏖戰天路 電亮石渠

《甘孜日報》    2014年06月06日

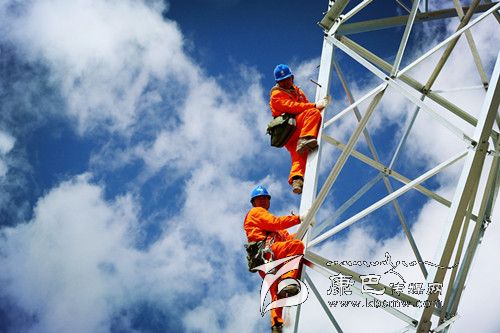

  連日來, 國網四川甘孜供電公司,為確保全州輸電設施供電穩定,加強了在惡劣氣候下巡查線路力度,保障了不同電壓等級線路的可靠供電。圖為5月13日,該公司所轄的鄉城縣供電公司員工,在海拔4705米的馬鞍山地域,登塔檢查線路。 楊建慶 攝

  在石渠縣長須貢瑪鄉日美村,66歲的村民尼勒家還依靠酥油燈照明,45歲的西卓家還依靠燒牛糞取暖……尼勒說,“我沒見過電,去過成都,知道有電的城市很繁華,等我們這里通電后我也要買各種電器。”
  帶著期盼,2013年“新-甘-石”電網聯網工程為石渠縣城及周邊帶來了光明。今年9月30日前,“電力天路”及無電地區建設工程則將照亮整個石渠,徹底解決和尼勒、西卓家一樣還沒有通電9000余戶農牧民家的用電問題。
  ■ 熊文瑤
  攻堅克難
  “走在不足4米寬的道路上”

  石渠“電力天路”及無電地區建設工程指揮部副指揮長謝崇宇介紹說,今年2月開始,石渠“電力天路”及無電地區建設工程正式啟動,石渠“電力天路”工程將建設110千伏洛須、35千伏長須貢瑪、呷衣、奔達共4個輸變電工程項目;無電地區建設工程將新建10千伏線路1130公里,10千伏配變440臺,低壓線路1575公里,涉及22個鄉鎮,通電戶數9000余戶。
石渠縣境內長冬無夏,空氣含氧量僅為成都平原的45%。在平均海拔4000米以上的石渠縣開展電力建設,面臨著“高原高寒缺氧、生態環境脆弱、凍土區沼澤區施工”等難題。
如何確保石渠“電力天路”及無電地區建設工程的施工質量,對口援建單位——國家電網成都供電公司面臨了一項艱巨的任務。
  謝崇宇告訴記者,石渠年平均氣溫在零下1℃,寒冷氣候?qū)е禄炷猎谏a(chǎn)過程中因砂子上凍結塊、攪拌用水溫低等原因影響混凝土生產質量;在混凝土澆制過程中,又由于原材料溫度低加上攪拌樓設備環境溫度低等因素,導致混凝土出機溫度低,極容易給后續施工埋下質量隱患。施工環境長期低于5℃,對澆筑后混凝土的養護提出新的要求。
  “如何確保施工進程不受凍土影響也是在石渠施工中要攻克的難題。”謝崇宇說,石渠-洛須110千伏線路新建工程,線路全長約64公里,其中20毫米重冰區占全線長度的27%,最高海拔4800米,多處位于峭壁,不能使用大型機械,只能靠人工,對凍土層進行破碎。而在臨近奔達鄉約17公里的途中,整個道路路面寬不足4米,且部分路段存在塌方危險,通行條件差,給35千伏洛須至奔達線路新建工程物資運輸帶來嚴重安全隱患。
  據了解,針對高海拔、高寒環境施工中可能面臨的施工質量控制要點、難點,工程指揮部在借鑒“新-甘-石”電網聯網工程建設經驗基礎上,進一步優化和完善了“高寒凍土施工方案”和“冬期混凝土養護方案”等專項措施。采用“搭暖棚、燒煤爐”、“馬幫馱、索道運”等措施,有效應對了高原高寒地區凍土施工、高原脆弱生態保護、高原施工人員降效大等難題。
  爭分奪秒
  “趕在雨季來臨前立好電桿”

  5月末的石渠最高溫僅12℃左右,大雪、沙塵暴、冰雹等惡劣天氣也時常出現。石渠無電地區建設工程業主項目部項目經理都健剛介紹說,惡劣的自然條件對施工人員的安全威脅很大。為了搶在6月雨季來臨前將所有電桿立好,全縣的立桿工程正在加緊施工。
  記者在長須干瑪鄉的一塊空地上看到,大型貨車將電桿拉到這里后,施工人員便開始二次轉運,這也是立桿施工中最困難的一項工作。記者在現場看到,為了將兩根電桿搬運到拖拉機上,需要20多名施工人員齊力將電桿慢慢抬起,少了一個環節都難以將電桿放在拖拉機上。
  “電力天路”及無電地區建設工程第二批七包現場負責人劉子軍告訴記者,施工人員正在抬起的是運往長須干瑪鄉一村的低壓400伏電桿。由于村里沒有路,大車過不去,施工隊只能一段一段地修路,修好一段再用拖拉機一次兩根的搬運電桿。“立桿最困難的就是二次轉運,近的有5公里,遠的有20多公里。”
  站在草原上“路”的盡頭,劉子軍指著山溝里說,“這里面還有6公里的路沒修好,大概有4戶人家,只有等我們把路修好了才能把電桿運到位。”
  在長須干瑪鄉五村海拔3900米的半山腰上,施工人員正在立著地勢最危險的一個電桿。5平米大小的山坡上只能容下十幾個施工人員,電桿則要利用絞磨機從600米左右的斷崖下緩緩吊到山坡上,再由20多名工人將電桿慢慢移至5平米大的山坡上,這一次從吊電桿到立起電桿,施工人員們花了1個多小時。
  截至5月27日,石渠無電地區建設工程已完成立桿10479基,10千伏線路架設215.80公里,低壓線路架設142公里。
  二進高原
  “幫扶石渠是一種使命”

  在石渠“電力天路”及無電地區建設工程指揮部,大部分管理者都是“二進高原”,所有人員都是來自成都供電公司的骨干成員。預計在7、8月份的高峰期建設時,管理人員和施工人員將達到2500人左右。
  3月份,都健剛、周繼紅等一行5人途徑海拔近5000米的一座雪山,由于道路特別窄,只能過一輛車,一側就是懸崖,當時大家心里都很害怕。“大家如果知道今天要走險路,就有一種難以表達的心情。”都健剛說,“其實,像這樣的路我們一周要走2、3次。一想到大多數的施工人員還在艱苦的條件下工作,我們就有責任去現場為他們做好安全監管和保障工作,心中很自然的擔起了這份責任。”
  2013年6月,成都供電公司彭州公司副總經理趙光輝來到石渠電力公司幫扶擔任副總經理,原計劃于今年6月結束幫扶的他,因熟悉石渠縣的情況,又繼續負責無電地區的所有物資催收與協調,直到“電力天路”及無電地區建設工程結束。
  2011年因為“新-甘-石”電網聯網工程,謝崇宇第一次來到了石渠,2014年因為“電力天路”及無電地區建設工程他再次來到石渠。“來到石渠是帶著一種使命,是來實現自己的人生價值。”謝崇宇說,“我們指揮部很多人都是‘二進高原’,大家看到鐵塔、電桿一個個的立起,內心有種自豪感,這是發自內心的驕傲,幾十年后回想起這些將是自己人生中最寶貴的經歷。”
  在石渠縣日前召開的“電力天路”及無電地區建設座談會上,石渠縣委副書記劉澤這樣說道:“我們石渠的干部在有些方面都做不到‘電力天路'建設者為我們做的一切。”劉澤告訴記者,去年,“新-甘-石”的參建人員讓他感動,而今年“電力天路”的參建人員再次讓他感動。
  “電力天路”參建人員來到石渠第二天就到各個鄉鎮開展工作。在零下20多℃的天氣里專人24小時看守溫度計......劉澤說,“每當他看到電力員工們?nèi)硇牡耐度氲焦ぷ髦?,我們都有些慚愧。石渠的干部做不到的他們卻做到了,他們是帶著對當?shù)乩习傩肇撠熑蔚膽B(tài)度來做建設,我們都應該向他們致敬。”
  • 上一篇:走向更加寬廣的舞臺
  • 下一篇:我州開展紀念世界環保日宣傳活動
